Moro, Tuomiokirkon lähistöllä liikkuva!

Tamperelainen kaukolämpö on luotettavaa ja toimitusvarmaa. Se tarkoittaa sitä, että uusimme systemaattisesti kaukolämpöverkon vanhimpia osia, jotta lämmin vesi virtaa putkistoissa jatkossakin. Nykyinen putkisto Tuomiokirkon naapurustossa on tullut elinkaarensa päähän; sen uusiminen on välttämätöntä häiriöiden ja vikojen ennaltaehkäisemiseksi. Saneeraus parantaa koko kaukolämpöverkon toimintavarmuutta ja energiatehokkuutta.

Keväällä ja kesällä 2026 uusimme kaukolämpöverkkoa ensin Rautatienkadun ja Satakunnankadun kulmassa ja siitä edelleen toisessa vaiheessa Satakunnankatua pitkin kohti keskustaa.

Työmaa aiheuttaa haittaa liikenteelle työmaan kohdalla. Joudumme rajoittamaan liikennettä molemmissa työvaiheissa. Työnaikaisista liikennejärjestelyistä viestitään työn edetessä tarkemmin.

Työmaa toteutetaan kahdessa vaiheessa

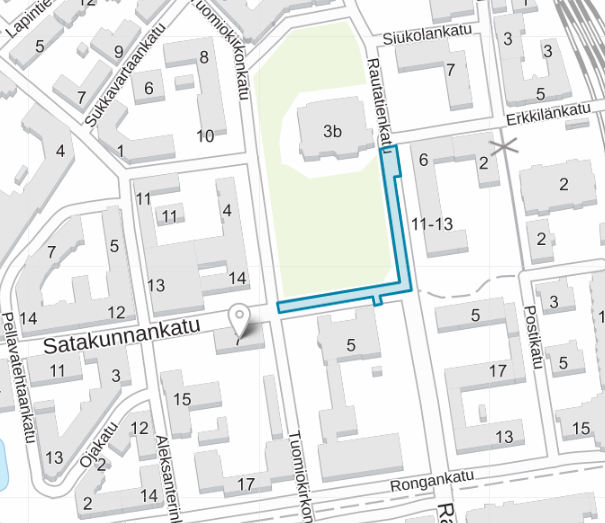

Ensimmäisessä vaiheessa työskentelemme alla olevan kartan osoittamilla katuosuuksilla. Tämä työ alkaa maaliskuun loppupuolella ja Rautatienkatu on liikennöitävissä 18. kesäkuuta 2026 jälkeen.

Ensimmäinen vaihe:

  • 1.4.-18.6.2026 Rautatienkatu- Satakunnankatu (Erkkilänkadun päästä Tuomiokirkonkadun risteykseen asti)

Toinen vaihe:

  • 22.6.-30.8.2026 Satakunnankadulla: operoimme Satakunnankadulla Tuomiokirkonkadun ja Aleksanterinkadun välisellä osuudella. Alla on karttakuva tästä osuudesta:

Aikataulu täsmentyy kesän kuluessa

Työmaan tarkempi aikataulu voi vielä muuttua ja täsmentyä työn edetessä.

Pahoittelemme työstä aiheutuvaa liikenne- ja meluhaittaa jo etukäteen sekä kiitämme kärsivällisyydestäsi. Työn tavoitteena on varmistaa, että alueen kaukolämpöverkko toimii luotettavasti vielä vuosikymmenten ajan.

Mitä työmaalla tehdään?

Työmaalla uusitaan kaukolämpöputkistoa katualueen alla. Työ sisältää useita vaiheita, jotka vaativat kaivutöitä sekä tilaa koneille ja putkiasennuksille. Työmaan keskeisiä työvaiheita ovat:

1

Katualueen avaaminen ja kaivutyöt

2

Vanhan kaukolämpöputkiston purkaminen

3

Uusien putkien asennus, hitsaus ja eristystyöt

4

Kaivantojen täytöt ja katualueen rakenteiden palauttaminen

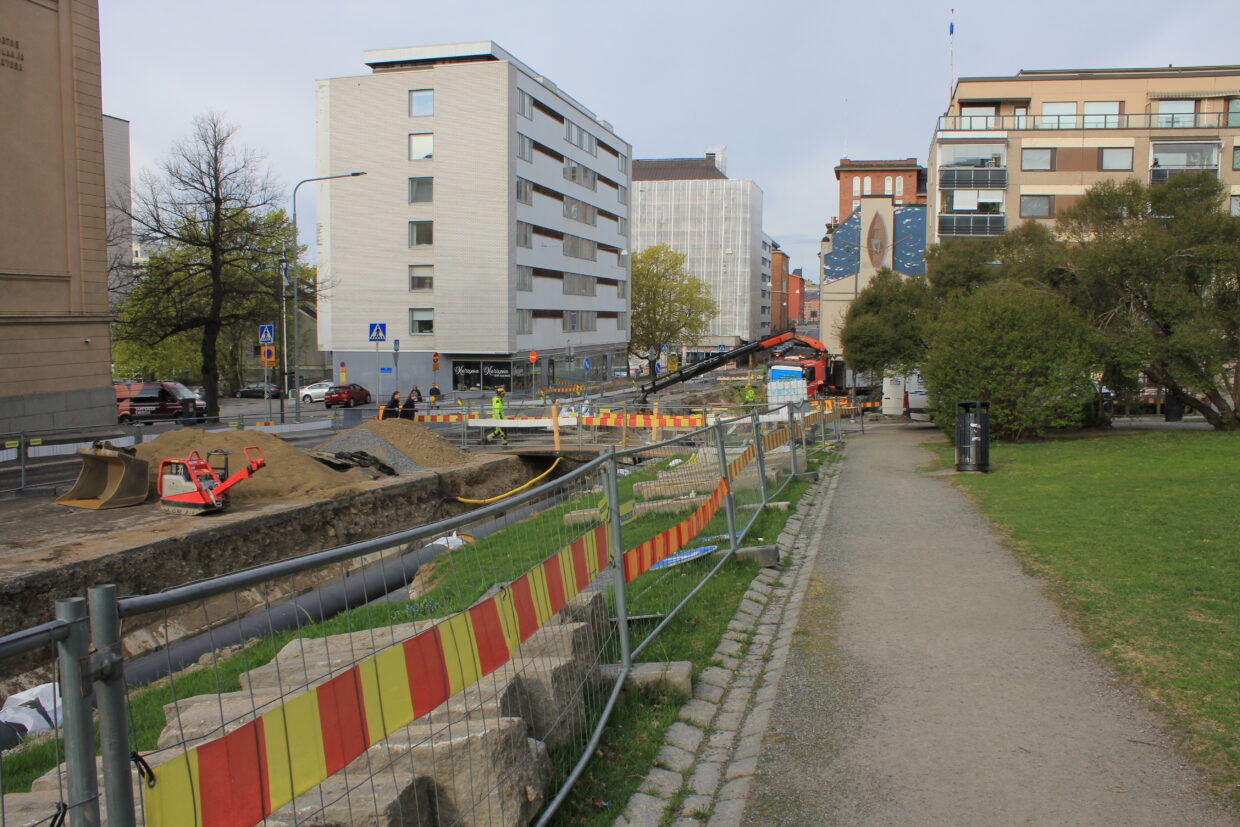

Kaukolämpöputket ovat suuria ja niiden asentaminen vaatii leveän kaivannon sekä turvalliset työskentelytilat. Tämän vuoksi työmaa vie tilaa katualueelta ja vaikuttaa liikenteeseen.

Yhteystiedot

Työmaalla urakoi kokenut yhteistyökumppanimme Maansiirto Harry Mäkelä Oy. Heidän yhteyshenkilönsä työmaalla on:

Työnjohtaja Jani Räsänen, puh. 040 5876 928, jani.rasanen@maansiirtomakela.fi

Tampereen Energialla lisätietoja antaa rakennuttaja Mikko Rautiainen, puh. 050 5272 194, mikko.rautiainen@tampereenenergia.fi
